通过240小时试运行 东区银江光伏发电项目正式发电运行

www.panzhihua.gov.cn     发布时间:2025-06-24     来源:攀枝花日报      选择阅读字号:[ ]     阅读次数:

  银江光伏发电项目光伏场区已安装好的光伏发电组件。

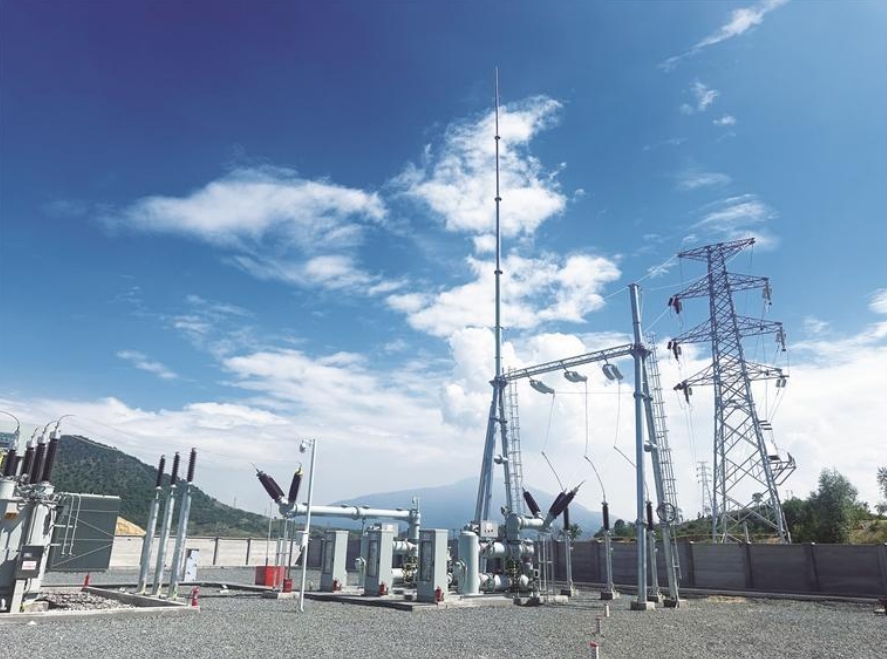

  五道河光伏升压站。

  6月23日20时55分,东区银江光伏发电项目顺利通过了240小时试运行,正式发电运行。

  东区银江光伏发电项目自开工建设以来,市发展改革委会同东区政府及银江光伏发电项目部加速推进项目建设,于2025年5月25日顺利实现全容量并网发电,是我市“十四五”期间110万千瓦光伏发电项目中首个并网发电的项目,助力了我市能源结构优化和共同富裕试验区建设。

  据了解,该项目装机容量50兆瓦,总投资3.07亿元,建设内容包括17个光伏发电单元及配套35千伏箱式变压器。经2回35千伏集电线路接入新建的110千伏五道河光伏升压站,通过新建1回110千伏送出线路接入220千伏青龙山变电站,并入国家电网。项目年等效满负荷利用可达1781小时,年均发电量8922.83万千瓦时,相当于减少2.8万吨标准煤消耗。配套建设的5兆瓦/10兆瓦时储能系统有效提升了电力供应稳定性,预计年均贡献税收约500万元。

  据项目负责人介绍,项目建设过程中,市发展改革委会同东区政府及项目团队高效推进各项工作。2024年1月完成项目备案后,9月即开工建设,并于2025年5月中旬提前2个月完成并网发电目标。期间成功解决了导线跨江施工、送出线路停电施工等难点,打造了攀西地区新型电力系统建设精益化调度管理新样板。

  目前,项目正在进行消缺及尾工工程。市发展改革委相关负责人表示,将持续加强协调,要求建设单位按照环境保护、水土保持等方案快速推进专项验收工作,加速推进项目整体竣工验收相关工作。同时加速推进其余“十四五”期间110万千瓦光伏发电项目建设,确保按期并网发电。(市融媒体中心记者 张国庆 文/图)
